微水泥领行品牌,蜜斯积累了大量的应用案例和施工经验,
对国内的墙地面现状有深刻认知,有系统的基层处理工艺,有丰富的现场问题解决能力。
做好微水泥,基层处理非常关键,也是必不可少的一部分。
今天着重讲解,微水泥的基层处理:

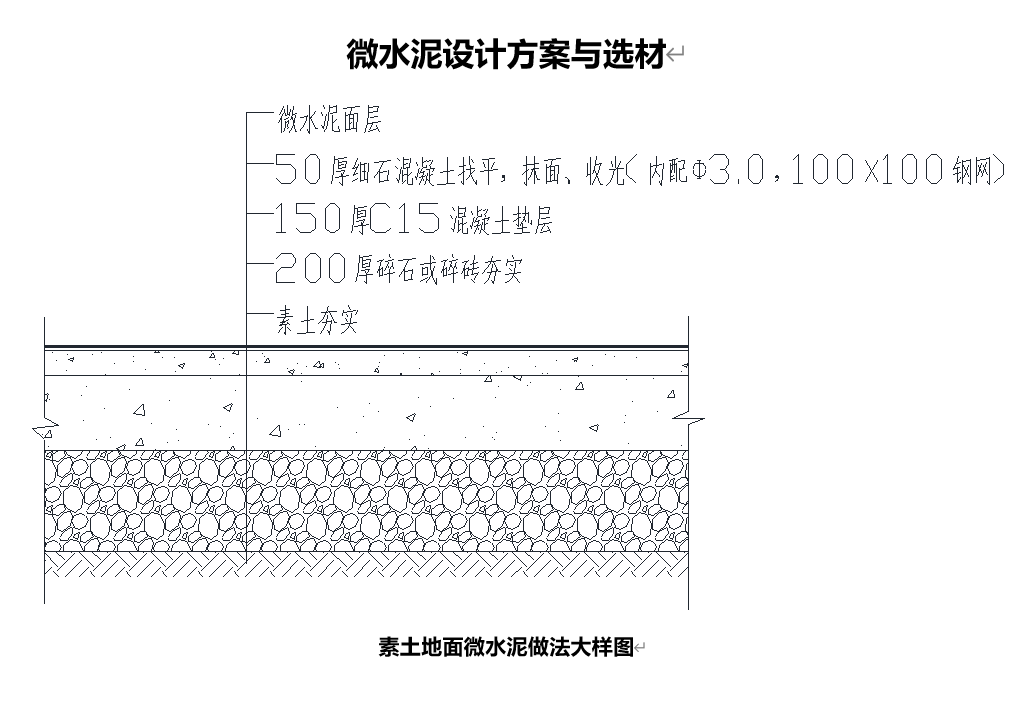

地面找平:
1、找平前地面清理很重要,如是地暖回填找平,特别注意管道保护;
2、弹线标高,提前知悉地板区域的预留厚度;
3、水泥砂浆水泥与砂的比例1:3,厚度大于2cm可掺入瓜子片,地暖回填找平须豆石;
4、铺砖区域拉毛光即可,卫生间区域预留返水坡度;
5、地板区域须压光,铁抹子压光,第一遍须充分揉搓砂浆层,压出水泥浆,根据潮湿情况适当撒干水泥,重复以上步骤;
6、表层初凝后(脚踩上去有鞋印但不明显下陷)铁抹子压第二遍,全部区域不漏压;分界处须处理好;
7、两米靠尺检查平整度误差小于3mm;
8、地面找平完成后及时洒水养护。
基层要求
瓷砖、大理石、护墙板或者木饰面等不吸水的基层,需要涂刷清漆封闭
水泥基层,需要滚涂渗透性界面剂,甚至是固沙剂,然后挂网处理
腻子基层要求平整无流挂坑洞,涂刷抗碱防霉底漆一遍
以上是基本基层处理流程,具体工法,依据现场情况再做决定。
